사업개요
| 구분 | 군 공항(K-2) 이전 | 민간공항(대구국제공항) 이전 |
|---|---|---|
| 사업기간 | 2014 ~ 2030년 | |
| 위 치 | 군위군 소보면, 의성군 비안면 일원 | |
| 근거법률 | 군공항이전 및 지원에 관한 특별법 대구경북통합신공항 건설 특별법 |
공항시설법 |
| 재 원 | 기부 대 양여 + 국비지원(공자기금) | 정부 재정 |
| 주 체 | 국방부 ↔ 대구시사업시행자 | 국토부 |
| 면 적 | 16.9㎢ (511만평) 시설부지 12.9㎢ (390만평) 소음완충지역 4.0㎢ (121만평) |
1.337㎢ (40만평) |
| 사 업 비 | 약 11.5조원 | 약 2.7조원 |
| 주요시설 | 활주로 2본(2,744×46m) (공군부대, 미군시설 이전 등) |
활주로 1본 확장(3,500m×46m) (민항터미널, 계류장, 주차장 등) |

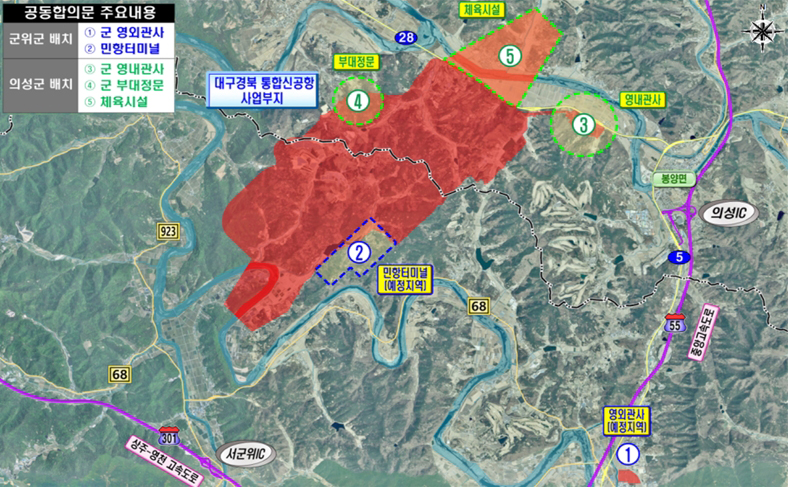

| 공동합의문 시설배치 |
[군위군] 민항터미널, 영외관사(2,000여 세대), 공항진입로(공항IC) [의성군] 군부대 정문, 영내관사, 복지·체육시설 |
|
추진경과(요약)
- 2016.07.11. K-2 군공항·대구공항 통합이전 발표(대통령)
- 2018.03.14. 이전후보지 결정(군위 우보 / 군위 소보·의성비안)
- 2020.07.30. 조건부 유치신청(공동합의문)
- 2020.08.28. 최종 이전부지 선정(군위 소보·의성비안)
- 2020.09.08. 토지거래허가구역 지정(2개 군, 4개 읍·면, 11개 리)
- 2022.08.18. 통합신공항 기본계획 발표(대구시)
- 2023.01.12. 군공항 개발행위허가 제한지역 지정(경북도)
- 2023.04.25. 「대구경북통합신공항 특별법」 제정
- 2023.08.25. 민간공항 사전타당성 결과 발표(국토부)
- 2023.11.20. 기부대양여 합의각서 체결(대구시↔국방부)
- 2023.12.08. 사업시행자 지정(국방부→대구시)
- 2024.12.31. 「대구경북통합신공항 특별법」 1차 개정안 국회 통과
- 2025.01.21. 군공항 이전 사업계획 승인(국방부)
- 2025.05.01. 「대구경북통합신공항 특별법」 시행령 개정 시행
- 2025.05.30. 민간공항 개발행위허가 제한지역 지정(대구시)
- 2025.09.08. 토지거래허가구역 조정(국토부)
- 2025.12.19. 대구경북통합신공항 민항 건설사업 기본계획 고시(국토부)
- 2026.01.12. 군공항 개발행위허가 제한지역 기간 연장(대구시·경북도)
향후계획
| 구분 | 2025년~2026년 | 2026년 | 2026년~2030년 | |
|---|---|---|---|---|
| 군공항 |
|
|
|
신공항 건설 및 개항 |
| 민간공항 |
|
|||
| 이전주변지역 지원사업 |
|
|
|
|
시설배치도

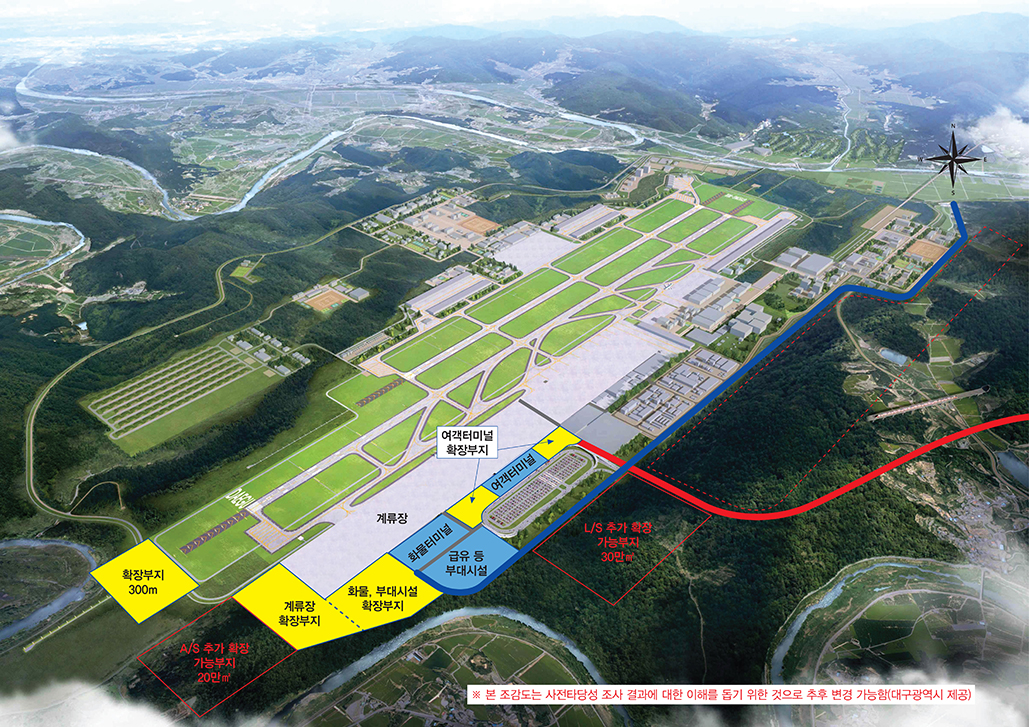

조감도

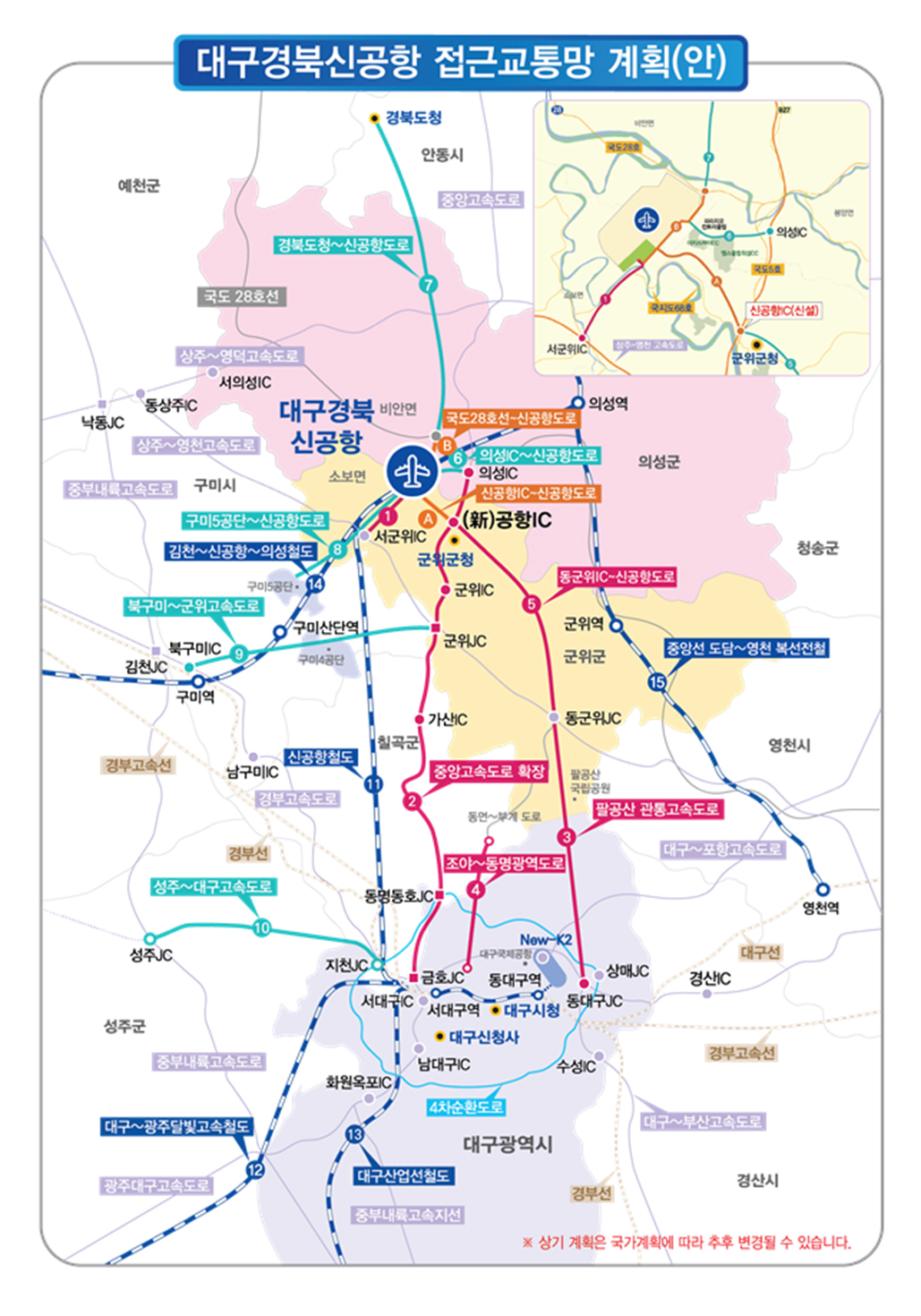

접근교통망 계획(안)
| 구분 | 사업명 | 사업개요 |
|---|---|---|
| 도로 | ① 국지도68호선 도로 | [변경] B=4차로, L=5km 서군위 IC~신공항 |
| ② 중앙고속도로 확장 | [확장] B=4→6차로 (전체) 금호JC~의성IC, L=46.8km (반영) 동명동호JC~군위JC, L=23.1km (미반영) 금호JC~동명동호JC, 군위JC~의성IC, L=23.7km |
|
| ③ 대구~군위 고속도로 | [신설] B=4차로, L=30km 수성IC~동군위JC |
|
| ④ 조야~동명 광역도로 | [신설] B=4차로, L=7.9km 북구 조야동~칠곡 동명면 |
|
| ⑤ 동군위~신공항 도로 | [신설] B=4차로, L=25km 동군위IC~신공항IC |
|
| ⑥ 무주~대구 고속도로 | [신설] B=4차로, L=84.1km 무주~성주~대구 |
|
| ⑦ 의성IC~신공항 도로 | [신설] B=4차로, L=8km 의성IC~신공항 |
|
| ⑧ 경북도청~신공항 도로 | [신설] B=4차로, L=47.4km 예천군 예천읍~신공항 |
|
| ⑨ 신공항~김천 도로 | [확장] B=4차로, L=46.1km 신공항~김천시 덕곡동 |
|
| ⑩ 구미~군위 고속도로 | [신설] B=4차로, L=21.2km 북구미 IC~군위 JC |
|
| 철도 | ⑪ 신공항 철도 | [신설] 복선, L=70.1km 동대구~서대구~신공항~의성 |
| ⑫ 대구~광주 달빛철도 | [신설] 단선, L=198.8km 대구~광주 |
|
| ⑬ 대구산업선 철도 | [신설] 단선, L=36.4km 서대구~대구국가산단 |
|
| ⑭ 김천~신공항~의성 철도 | [신설] 복선, L=69.3km 김천~구미 신공항~의성 |
|
| ⑮ 중앙선(도담~영천) 복선화 철도 | [확장] 단선→복선, L=145.1km 도담~안동~의성~영천 |
진입도로
| 구분 | 사업명 | 사업개요 |
|---|---|---|
| 도로 | Ⓐ 신공항IC~신공항 진입도로(동측) | [신설] B=4차로, L=6.3km 신공항IC~신공항 |
| Ⓑ 국도28호선~신공항 진입도로(북측) | [신설] B=2차로, L=5.2km 국도28호선~신공항 |
